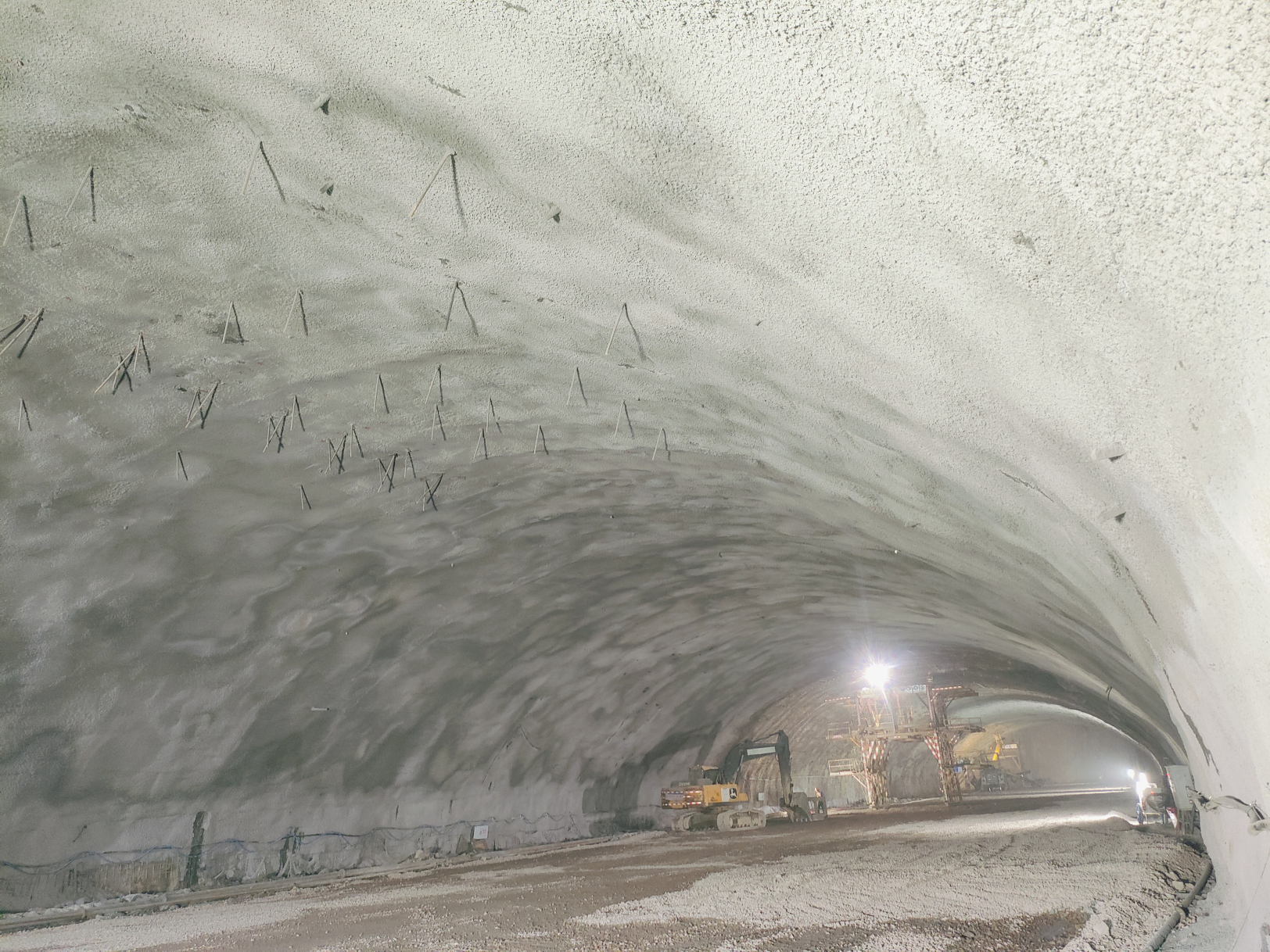

3月18日,永安抽蓄项目建设取得重大进展,主体工程主副厂房Ⅰ层开挖顺利完成,以实际行动持续深化拓展“三争”行动,奋力冲刺一季度“开门红”。
永安抽蓄主副厂房开挖尺寸为184.8×25.5×54.9m(长×宽×高),共分八层开挖,总开挖方量约20.6万m³,其中Ⅰ层开挖高度10m,开挖方量约3.98万m³。
自主副厂房中导洞2024年11月21日首次爆破以来,面对主副厂房开挖跨度大,岩脉、断层、地下水丰富等复杂情况,永安抽蓄公司多次组织设计、监理、施工等单位现场办公,合力解决施工难题,通过优化爆破设计和洞内作业程序,采取“钢筋拱肋+系统挂网锚喷支护”的方式强化支护,完善洞内排水系统,确保洞室作业安全可控,质量优良,进度受控,为后续二、三层开挖及岩壁梁施工奠定了坚实基础。
开年以来,永安抽蓄公司齐心协力、统筹谋划、科学组织,紧密与地方政府协调联动,各参建单位凝心聚力、攻坚克难,工程各控制性节点捷报频传:下库库岸公路的首条隧洞——1#隧洞顺利贯通;关键附属工程小陶抽蓄35kV变电站顺利送电;主体工程下水库截流顺利通过专项安全鉴定,下水库截流在即;关键控制性工程进厂交通洞、自流排水洞开挖过半;重要后勤保障工程小陶业主营地正式开工建设……为今年主体工程全面建设蓄足了“加速度”。
